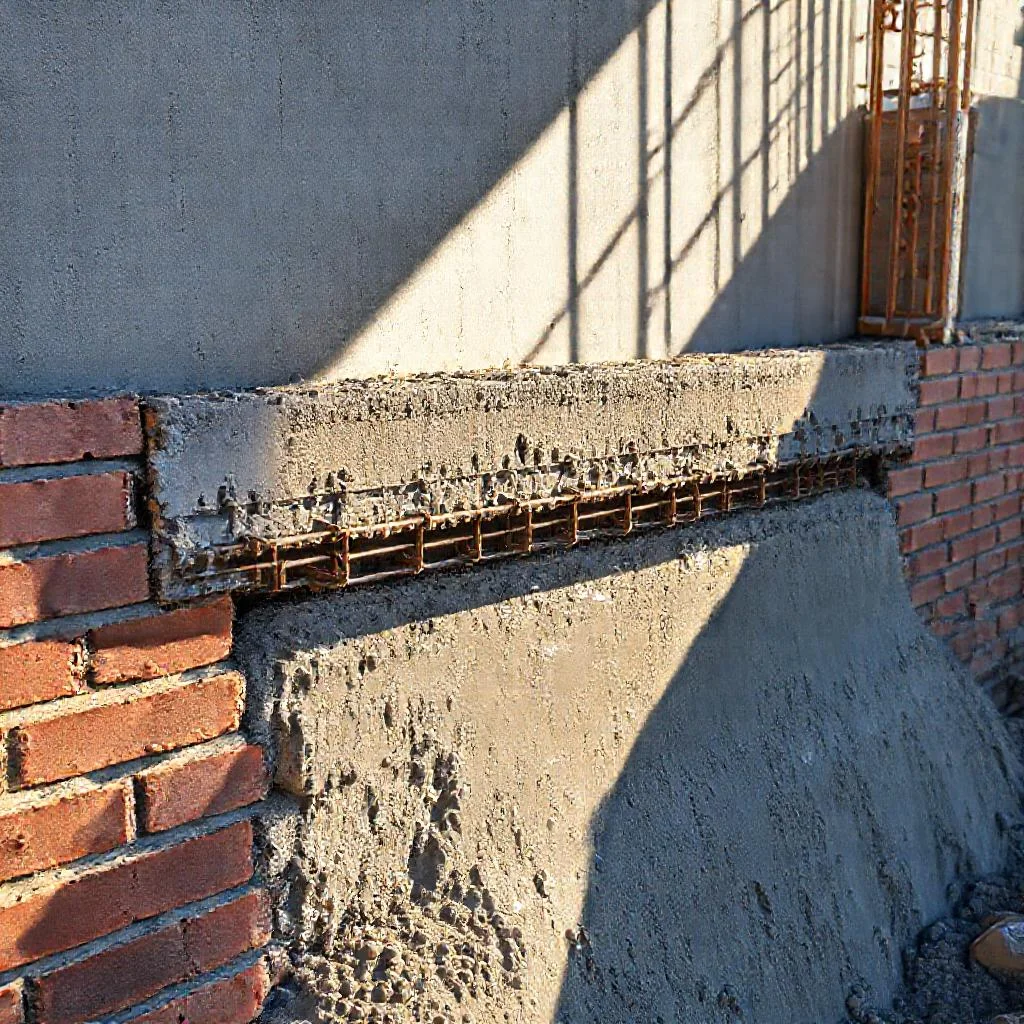

Армопояс под плиты перекрытия: реальная необходимость и технология устройства
Строительство дома из газобетона, керамических блоков или ракушечника ставит перед застройщиком вопрос: нужен ли армопояс под плиты перекрытия? Многие пытаются сэкономить, считая эту конструкцию лишней тратой бетона и арматуры. Такой подход ведет к печальным последствиям. Стены из ячеистого бетона или пустотелой керамики имеют ограниченную прочность на сжатие. Плита перекрытия, опираясь на такую стену, создает точечную нагрузку. Без распределяющего пояса блоки просто разрушаются под весом бетона и последующих этажей. Армопояс работает как жесткая рама, стягивающая все стены в единый монолит и равномерно передающая нагрузку на фундамент.
Основная задача монолитного пояса – предотвратить образование трещин в стенах и обеспечить геометрическую неизменность коробки здания. Особенно это критично для регионов с пучинистыми грунтами и сейсмической активностью. Армопояс не дает стенам разъехаться под распором от плит перекрытия. Он также связывает все простенки и капитальные стены в единую горизонтальную диафрагму жесткости. Без этого элемента даже качественная кладка со временем может деформироваться. Пренебрежение армопоясом часто приводит к тому, что через год-два после строительства владелец замечает волосяные трещины на стенах, которые потом расширяются.
Размеры и конструктивные особенности пояса
Типовая высота армопояса составляет от 200 до 300 миллиметров. Эта величина привязана к высоте стенового блока, чтобы было удобно выставлять опалубку. Ширина пояса должна быть равна ширине несущей стены. Если стена имеет толщину 400 мм, то и пояс заливается шириной 400 мм. Важно сделать пояс непрерывным по всему периметру здания, включая внутренние несущие стены. Разрыв пояса в любом месте сводит на нет его армирующую функцию. Плиты перекрытия опираются на этот пояс, а не на газобетон, поэтому фундамент под пояс должен быть жестким.

Армирование армопояса выполняется пространственным каркасом. Используется арматура периодического профиля класса А400 диаметром от 10 до 12 миллиметров. Каркас состоит из четырех продольных стержней, соединенных хомутами из арматуры диаметром 6–8 мм. Хомуты устанавливаются с шагом 250–300 мм. В углах здания стержни обязательно загибаются и перевязываются с перехлестом не менее 40 диаметров арматуры. Простая укладка двух прутьев по периметру без вязки каркаса – грубая ошибка, которая не обеспечивает нужной прочности на изгиб и кручение.
Толщина защитного слоя бетона для арматуры должна составлять не менее 40 мм. Это значит, что каркас нельзя укладывать прямо на стену или дно опалубки. Под нижние стержни подкладываются пластиковые фиксаторы или обломки кирпича, чтобы арматура оказалась в толще бетона. Если арматура будет соприкасаться с краем опалубки, через пару лет она начнет ржаветь, и бетон отслоится. Качество сварки при соединении каркаса нежелательно – перегретый металл теряет прочность. Правильный метод – вязка отожженной проволокой с помощью крючка или вязального пистолета.
Утепление армопояса: почему это обязательно
Монолитный железобетон имеет высокую теплопроводность, примерно в 10–15 раз выше, чем у газобетона. Если залить пояс без утеплителя, он превратится в огромный мостик холода. Через эту бетонную полосу тепло будет уходить из дома зимой, а летом она будет нагреваться от солнца. Внутри помещения на стыке плиты перекрытия и стены появится зона промерзания. Это ведет к выпадению конденсата на потолке и стенах, образованию плесени и сырости в углах комнат. Решение проблемы простое – утеплитель снаружи.
С наружной стороны армопояса укладывается слой экструдированного пенополистирола толщиной 50–100 мм. Этот материал не боится влаги и выдерживает давление бетона при заливке. Плиты утеплителя устанавливаются в опалубку до начала бетонирования. Они одновременно служат несъемной частью опалубки. Внутренняя сторона опалубки делается из фанеры, досок или специальных щитов. Вместо ЭППС можно использовать минеральную вату высокой плотности, но ее придется изолировать от влаги пленкой. Толщину утеплителя подбирают по климатической зоне – для средней полосы России хватает 50 мм, для Сибири требуется 100 мм.
Если пренебречь утеплением, то все усилия по термоизоляции стен окажутся напрасными. Мостик холода в уровне перекрытия сведет на нет теплоизоляцию всего фасада. Владельцы часто жалуются на холодные полы на втором этаже именно из-за этого нюанса. Утепленный армопояс решает проблему перепада температур на границе этажей. Оптимальный способ – монтировать утеплитель снаружи на всю высоту пояса, а затем закрыть его фасадной штукатуркой или облицовочным кирпичом.
Подготовка основания и установка опалубки
Перед монтажом опалубки верхний ряд стеновой кладки выравнивается цементно-песчаным раствором. Перепады по высоте не должны превышать 10 мм на 2 метра. Неровное основание приведет к тому, что пояс получится разной высоты, а плиты перекрытия лягут на него с перекосом. На ровное основание укладывается слой рубероида или гидроизоляции – это разрывает капиллярный подсос влаги из бетона в стены. Стыки гидроизоляции проклеиваются битумной мастикой, чтобы не было зазоров.
Опалубку чаще всего делают из обрезной доски толщиной 25–40 мм или влагостойкой фанеры. Щиты выставляются по уровню, скрепляются саморезами и стягиваются поперечными брусками с шагом 600–800 мм. Верх опалубки фиксируется временными распорками, чтобы бетон при заливке не раздвинул стенки. С внутренней стороны опалубки часто крепят пергамин или полиэтиленовую пленку – это предотвращает утечку цементного молочка и облегчает распалубку. Щиты должны быть выше проектной отметки пояса на 20–30 мм, иначе бетон будет переливаться через край.
В опалубке обязательно оставляются проемы для прохода инженерных коммуникаций. В этих местах закладываются гильзы из пластиковых труб диаметром 50–100 мм под вентиляцию, канализацию и электрику. Сверлить готовый армопояс под трубы бурить категорически нельзя – это ослабляет сечение и обнажает арматуру. Все закладные элементы фиксируются проволокой к каркасу, чтобы их не сдвинуло бетоном. После установки опалубки и утеплителя еще раз проверяется положение арматурного каркаса – он не должен касаться стенок опалубки.
Заливка бетона: пошаговая технология
Для армопояса используется товарный бетон класса B15 (М200) или B20 (М250). Марка бетона подбирается в зависимости от веса плит перекрытия и этажности дома. На практике для частного дома высотой до 3 этажей достаточно бетона М200. Если использовать более высокую марку, это не повредит, но увеличит бюджет. Важное требование – подвижность бетона (осадка конуса) должна быть не менее П3, чтобы смесь хорошо заполняла все пустоты между арматурой. Слишком густой бетон ложится с раковинами и пустотами, что снижает несущую способность пояса.
Заливку армопояса нужно делать за один прием, без перерывов, чтобы избежать холодных швов. Если объем работ большой, заказывается миксер с бетононасосом. Подача бетона ведется непрерывно, слоями по 200–300 мм. Каждый слой тщательно вибрируется глубинным вибратором. Работа вибратором обязательна – без него воздушные пузыри остаются внутри монолита. Арматуру вибратором задевать нельзя, иначе она продавится к краю опалубки. Опытные строители рекомендуют пройти вибратором по всей длине пояса дважды, чтобы быть уверенным в качестве уплотнения.
Если бетонирование идет вручную, лопатами или ведрами, нужно действовать быстро. Предельное время между укладкой двух слоев при температуре +20°C – не более 1,5 часов. При жаркой погоде это время сокращается до 40 минут. Если сделать паузу на несколько часов, на стыке слоев образуется холодный шов, и монолитность нарушается. В этом месте пояс будет работать как шарнир, что снижает его жесткость. При необходимости перерыва укладывается мокрая ветошь на торец и дается бетону набрать прочность минимум 24 часа.
Уход за бетоном и распалубка
Свежеуложенный бетон требует ухода в течение первых 7 дней. В жаркую погоду поверхность пояса накрывают мокрой мешковиной или полиэтиленом и поливают водой 2-3 раза в день. Если этого не делать, влага испарится слишком быстро, и цемент не наберет марочную прочность. Бетон будет трескаться от усадки, и его поверхность станет рыхлой и пылящей. В холодное время года, при температуре ниже +5°C, бетон укрывают теплоизоляцией или используют электропрогрев. Замерзание воды в бетоне при нулевой температуре разрушает его структуру на молекулярном уровне – такая конструкция уже не будет несущей.
Снимать опалубку можно через 7-10 дней, когда бетон наберет около 70% проектной прочности. Полностью набор прочности до 100% длится 28 суток, но для опирания плит перекрытия ждать столько не нужно. Плиты можно монтировать уже на 10-14 день, если соблюдены условия твердения. При распалубке важно не повредить ребра пояса – доски отрывают аккуратно, без ударов кувалдой. После снятия опалубки утеплитель снаружи закрепляется окончательно. Его можно заштукатурить по сетке или закрыть лицевой кирпичной кладкой – главное, чтобы он был защищен от ультрафиолета и механических повреждений.
Качество готового армопояса проверяется визуально и с помощью простукивания. На поверхности не должно быть видимых трещин, раковин глубиной более 5 мм и оголенной арматуры. Если обнаружены раковины, их заделывают ремонтным составом на цементной основе. Глухие места при простукивании указывают на внутренние пустоты – такие участки нужно вскрывать отбойником и бетонировать заново. Малейший дефект внутри пояса под нагрузкой от плит может стать причиной сквозной трещины. После приемки работ на пояс укладывается плита перекрытия, и строительство дома переходит на следующий этаж.
Когда армопояс не нужен: исключения из правил
Существует несколько ситуаций, когда устройство монолитного пояса необязательно. Если дом построен из полнотелого кирпича марки не ниже М150, то прочность кладки на сжатие достаточна, чтобы выдержать нагрузку от плит без дополнительного армирования. Исключение составляют дома с кирпичными стенами высотой более 3 этажей – там пояс все равно требуется по расчету. Деревянные перекрытия по балкам также не требуют массивного армопояса, так как балки дают меньшую точечную нагрузку и имеют собственный запас упругости. В таких случаях достаточно уложить на верхний ряд кладки сетку из арматуры диаметром 6 мм в два слоя.
Для домов на монолитном железобетонном каркасе армопояс тоже не делают, потому что роль пояса выполняют сами колонны и ригели. Плиты перекрытия при таком решении опираются на бетонные балки, а не на стеновую кладку. Если здание запроектировано с использованием стальных несущих балок, то горизонтальную жесткость обеспечивают металлические связи. В малоэтажном строительстве из газобетона и блоков армопояс нужен всегда, даже если плита перекрытия опирается на стены с запасом по площади. Экономия здесь оборачивается риском для жизни людей и целостности всего строения.
Некоторые застройщики пытаются заменить полноценный армопояс двумя рядами кирпичной кладки, уложенной на ребро. Такой прием не дает нужной жесткости и не распределяет нагрузку – кирпич работает только на сжатие, а не на изгиб. Кладка на ребро хрупкая и трескается при малейшей деформации фундамента. Если бюджет ограничен, можно сделать менее толстый пояс, но с качественным армированием и правильным опиранием плит. Категорически запрещается опирать плиты перекрытия непосредственно на газобетонные блоки – это вызовет продавливание верхнего ряда и осадку стен.
Расход материалов и частые ошибки
На каждый кубический метр бетона армопояса требуется от 100 до 120 килограммов арматуры в зависимости от насыщенности каркаса. Для дома размером 10×10 метров с периметром 40 метров и высотой пояса 0,2 метра объем бетона составит 8 кубометров. При толщине стен 400 мм на такой дом уйдет около 4 тонн бетонной смеси. Арматуры потребуется примерно 800–960 кг, плюс вязальная проволока. Утеплителя для такой длины нужно около 80 квадратных метров – это 4 куба ЭППС при толщине 50 мм. Цифры могут меняться, если у дома много выступов или поворотов, поэтому делается индивидуальный расчет по проекту.
Самая распространенная ошибка – это использование металлолома и случайных прутьев вместо арматуры. Ржавый металл неизвестного сечения не обеспечит расчетной несущей способности. Следующая по частоте ошибка – отсутствие непрерывности пояса на внутренних стенах. Иногда застройщики делают пояс только по наружным стенам, забывая про перегородки и внутренние несущие простенки. Вторым этажом такая неполная рама не свяжет все части здания, и трещины пойдут по углам внутренних помещений. Третья типичная проблема – плохая фиксация опалубки, из-за чего бетон растекается и деформирует каркас.
Нередко строители забывают оставить технологические отверстия для коммуникаций и потом вырезают их перфоратором через готовый бетон. Это прямой путь к разрыву арматуры и потере прочности пояса. Вместо этого нужно заранее проложить гильзы из плотной трубы, обмотанные гидроизолентой. Еще одна ошибка – заливка пояса зимой без противоморозных добавок и подогрева. Такой пояс к весне превращается в крошащуюся массу, которую невозможно восстановить. При любом сомнении в собственных силах лучше нанять профессиональную бригаду, специализирующуюся на монолитных работах, чем переделывать брак за свой счет через год.
Следование технологии устройства армопояса гарантирует долговечность дома и стабильность всех конструкций. Этот элемент не виден в готовом интерьере, но именно он держит на себе боль нагрузки от перекрытий и кровли. Вложение сил и средств в качественный пояс – одна из самых разумных инвестиций в строительстве. Экономия на бетоне, утеплителе или арматуре здесь недопустима, так как цена исправления ошибок будет значительно превышать стоимость правильного устройства пояса с самого начала.
Ключевые параметры устройства монолитного армопояса под плиты перекрытия
В таблице ниже систематизированы строго регламентированные характеристики, материалы и технологические требования к устройству армопояса, описанные в статье. Приведенные данные охватывают геометрию, армирование, бетонирование, утепление и критические ошибки, чтобы обеспечить надежное распределение нагрузки от плит перекрытия на стены из газобетона или керамических блоков.
| Параметр / Характеристика | Значение / Описание | Примечание (из текста статьи) |
|---|---|---|
| Высота пояса | 200–300 мм | Привязана к высоте стенового блока для удобства выставления опалубки. |
| Ширина пояса | Равна ширине несущей стены (например, 400 мм) | Пояс должен быть непрерывным по всему периметру, включая внутренние несущие стены. |
| Класс бетона (марка) | B15 (М200) или B20 (М250) | Для частного дома до 3 этажей достаточно М200. Требование по подвижности — не менее П3. |
| Арматура (класс, диаметр) | Класс А400, диаметр 10–12 мм (продольная); хомуты 6–8 мм | Пространственный каркас из 4 продольных стержней, соединенных хомутами с шагом 250–300 мм. |
| Перехлест арматуры в углах | Не менее 40 диаметров стержня | Стержни обязательно загибаются и перевязываются. Сварка нежелательна — теряется прочность. |
| Защитный слой бетона для арматуры | Не менее 40 мм | Каркас нельзя укладывать на стену или дно опалубки — используются пластиковые фиксаторы. |
| Утепление снаружи (толщина) | 50–100 мм экструдированного пенополистирола (ЭППС) | Для средней полосы РФ — 50 мм, для Сибири — 100 мм. Утеплитель монтируется до заливки. |
| Заливка бетона | Непрерывно, за один прием, слоями 200–300 мм | Обязательно вибрировать глубинным вибратором. Перерыв при +20°C — не более 1,5 часов. |
| Уход за бетоном (первые 7 дней) | Полив водой 2-3 раза в день, укрытие мешковиной или пленкой | При температуре ниже +5°C — укрытие теплоизоляцией или электропрогрев во избежание замерзания. |
| Срок распалубки / опирания плит | Распалубка через 7-10 дней; монтаж плит — на 10-14 день | К 70% прочности бетона. Полный набор прочности — 28 суток. |
| Расход арматуры на 1 м³ бетона | 100–120 кг | В зависимости от насыщенности каркаса. Для дома 10×10 м с высотой пояса 0,2 м — около 800–960 кг. |
| Критические ошибки (запрещено) | Использование металлолома, разрыв пояса на внутренних стенах, опирание плит на газобетон, заливка зимой без добавок | Категорически запрещается опирать плиты перекрытия непосредственно на газобетонные блоки. |
Экспертные ответы по устройству армопояса под плиты перекрытия
Почему при строительстве из газобетона обязательно заливать армопояс, а не опирать плиты прямо на блоки?
Стены из ячеистого бетона или пустотелой керамики имеют ограниченную прочность на сжатие. Плита перекрытия, опираясь на такую стену, создает точечную нагрузку. Без распределяющего пояса блоки просто разрушаются под весом бетона и последующих этажей. Армопояс работает как жесткая рама, стягивающая все стены в единый монолит и равномерно передающая нагрузку на фундамент. Категорически запрещается опирать плиты перекрытия непосредственно на газобетонные блоки – это вызовет продавливание верхнего ряда и осадку стен.
Какая марка бетона и диаметр арматуры нужны для армопояса в частном доме высотой до 3 этажей?
Для армопояса используется товарный бетон класса B15 (М200) или B20 (М250). На практике для частного дома высотой до 3 этажей достаточно бетона М200. Армирование выполняется пространственным каркасом из арматуры периодического профиля класса А400 диаметром от 10 до 12 миллиметров. Каркас состоит из четырех продольных стержней, соединенных хомутами из арматуры диаметром 6–8 мм, которые устанавливаются с шагом 250–300 мм.
Обязательно ли утеплять армопояс снаружи и какой толщины брать утеплитель?
Да, утепление обязательно. Монолитный железобетон имеет высокую теплопроводность, примерно в 10–15 раз выше, чем у газобетона. Если залить пояс без утеплителя, он превратится в огромный мостик холода, что приведет к промерзанию, конденсату и плесени. С наружной стороны армопояса укладывается слой экструдированного пенополистирола. Толщину утеплителя подбирают по климатической зоне – для средней полосы России хватает 50 мм, для Сибири требуется 100 мм.
Можно ли заливать армопояс с перерывами или обязательно делать это за один прием?
Заливку армопояса нужно делать за один прием, без перерывов, чтобы избежать холодных швов. Предельное время между укладкой двух слоев при температуре +20°C – не более 1,5 часов. При жаркой погоде это время сокращается до 40 минут. Если сделать паузу на несколько часов, на стыке слоев образуется холодный шов, и монолитность нарушается. В этом месте пояс будет работать как шарнир, что снижает его жесткость.
Через сколько дней после заливки можно снимать опалубку и монтировать плиты перекрытия?
Снимать опалубку можно через 7-10 дней, когда бетон наберет около 70% проектной прочности. Полностью набор прочности до 100% длится 28 суток, но для опирания плит перекрытия ждать столько не нужно. Плиты можно монтировать уже на 10-14 день, если соблюдены условия твердения.
